比较实用的资料,机电系统好不好,得用起来才知道。本文对某项目机电系统维修中碰到的问题进行了总结,并对设计、招采、施工调试等前期阶段应注意的问题提出了建议,供参考。楼32C经检查发现,卫生间混水阀安装过程中将给水铜管拧裂,造成渗水。③32商业1.风机房百叶飘水现象:下雨时,风机房百叶飘水,倒入风管内。...

比较实用的资料,机电系统好不好,得用起来才知道。本文对某项目机电系统维修中碰到的问题进行了总结,并对设计、招采、施工调试等前期阶段应注意的问题提出了建议,供参考。楼32C经检查发现,卫生间混水阀安装过......


比较实用的资料,机电系统好不好,得用起来才知道。本文对某项目机电系统维修中碰到的问题进行了总结,并对设计、招采、施工调试等前期阶段应注意的问题提出了建议,供参考。

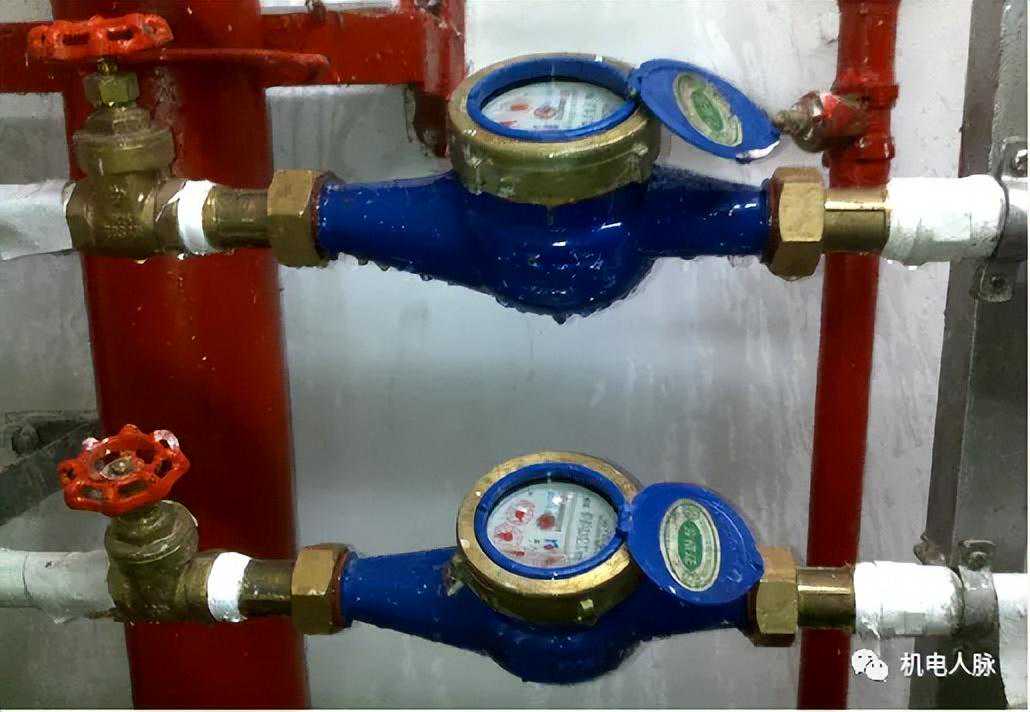

楼32C经检查发现,卫生间混水阀安装过程中将给水铜管拧裂,造成渗水。

③32商业

1.风机房百叶飘水

现象:下雨时,风机房百叶飘水,倒入风管内。



原因:该处安装百叶非防水百叶,百叶上方有雨水渗入风管。

措施:风管内增加集水槽。

效果:问题得到解决。

建议:

①外墙处采用防雨百叶;

②于风管下部做集水槽。

2.地下室-2F通道异味大

现象:地下室-2F通道异味很大。

原因:地下室-2F有个隔油池房间,房间内通风效果不好,导致里面的异味往通道扩散。

措施:我司建议物业公司在地下室-2F通道上增加排风管道,在隔油池房间内增加排风系统。

效果:问题得以解决。

建议:

隔油池肯定有异味产生,设计阶段应考虑隔油池实际使用情况,设置机械排风系统去除异味,排出前做活性炭过滤,再排除室外;施工阶段加以复核确认。

3.地下室-3F水泵房给水管振动大

现象:地下室-3F水泵房一条商业给水管卡箍螺丝断裂,管头松脱漏水。



原因:水泵房进水池水面波动过大,液位浮球阀频繁开关,给水管道振动幅度较大。

措施:①将水泵房内进水箱的所有给水管卡箍接头换成双球橡胶软接头;②将补水浮球阀移至远离进水口处,减小浮球阀在进水时的震动。

效果:问题得以解决。

建议:

①进水口位置设置到远离浮球一端;

②所有给水管道卡箍接头处换成双球橡胶软接头;

③进水管入水箱口做消能管至水箱底;

④设置电磁阀及液位控制系统控制进水。

4.水景系统溢水

现象:水景系统溢水,下雨天尤为严重。


原因:二次设计问题,考虑到噪音,回水管设计不够、管径偏小。

措施:增大回水量。

效果:问题暂时得到解决。

建议:做好设计阶段的数据确认,施工阶段给予复核。

5.平衡水箱溢水

现象:平衡水箱于晚上系统停止后运行,会税后溢水。


原因:平衡水池容量小,进水多于回水,当系统晚上停止运行后,回水逐渐回流到水箱,造成溢水。

措施:增大平衡水池容量。

效果:问题得到解决。

建议:

①应于设计阶段计算好相关数据,并进行确认,施工阶段给予严格的复核;

②将溢水管管口位置抬高。

6.商业D栋室外扶梯雨天下机仓滴水

现象:商业D栋室外二层扶梯下机仓雨天滴水至首层扶梯入口。


原因:因扶梯在室外,雨天有雨水从扶梯台阶面漏入下机仓,下机仓不是全部封闭状态,一层天花为网格状故漏水至首层扶梯入口处。

措施:在下机仓下部做接水盘,将雨水引入附近排水管。

效果:问题得以解决。

建议:

今后项目施工阶段需考虑电梯排水问题,设置排水系统,将雨水于到达天花前排出;施工阶段加以确认及复核。

7.地下二层一、二期连接通道处渗水


原因:与土建工程师现场勘查初步确定为结构防水未处理好。

措施:在伸缩缝处做不锈钢接水槽,将水源引至旁边集水井,由水泵抽水排出室外。

效果:问题得以解决。

建议:

设计阶段需考虑伸缩缝排水问题,建议于伸缩缝处设置集水坑,两边做排水沟进行积水排出。

8.屋面层渗水

现象:商业屋面层暴雨过后在墙根部会发生渗水。

原因:屋面层地面有陶粒回填层,回填层内没有设计二次排水,导致里面积水后往墙根部渗水。

措施:建议物业公司在屋面层陶粒回填层增加二次排水措施,增加侧排地漏。

效果:问题得以解决。

建议:

需于设计时考虑回填层二次排水系统的设置,应设置排水管,于管上隔距开孔,用于二次积水的排出,再统一接入排水系统排出;施工阶段加以严格复核。

9.火灾漏电保护系统无法正常使用

现象:火灾漏电保护系统无法正常使用,大部分长期处于报警状态。



原因:装修施工时将线路打断,存在断路情况;产品自身质量问题;整定值设定过小;电缆接线问题;线路问题。

措施:重新调高探测器漏电整定电流值;检查接线是否正确;复核检查全部线路。

效果:经设备厂家检查,将整定电流值调高,但问题仍然存在,只有个别探测器能正常使用。

建议:设计该套系统,但建议安装完毕后,不启用该套系统。

10.消防系统分区与实际使用区域冲突

现象:由于设计分区与实际使用区域有出入,造成跨区域误报。



原因:业主前期介入不够,导致设计时的分区并未考虑实际使用功能分区,造成跨区域误报情况产生。

措施:无。

效果:无。

建议:业主前期充分介入项目设计阶段,于设计阶段就考虑后期使用实际情况,准确划分区域,使不同功能使用区形成相对独立的系统,在施工阶段予以准确复核。

11.疏散指示牌与实际不符

现象:

地下室车库疏散指示牌与实际不符。



原因:原安装正确,但后期分隔后造成指向与实际不符合;业主需于设计阶段介入项目。

措施:按现场实际分隔进行调整。

效果:问题得到解决。

建议:设计时业主介入不够,导致设计未考虑到后期功能区的二次分隔,最好能参考后期实际使用分区进行设置。

4持续改进与建议设计阶段

设计阶段应充分结合之前项目的实际案例,对一些经常性通病做到初期解决或预防,部分案例如下:

酒店厨房补风口直吹工作区域或菜肴,设计不合理。建议业主于设计阶段就深入介入项目,设计院参考实际使用区域设置风口。

开放式厨房设计排风不够。建议今后酒店项目厨房排油烟风机设计时预留足够的余量,并可设置变频调速装置,以便于运行调节及调试。

酒店蒸汽锅炉仅服务于洗衣房,基本上常年只开1台2吨锅炉。建议今后相关项目设计时参考进行相关设计。

洗衣房高温凝结水目前未设计进行利用,造成大量闪蒸排出室外,锅炉房内也有蒸汽溢出。建议今后的项目设计中可增加换热设备,将此部分余热回收利用。

酒店降板区未设置二次排水,造成漏水。建议今后项目设计时在降板区设置二次排水地漏。

含油废水管道易堵塞。建议在隔油池间增设给水点以便清洗。

强电间设计空间太小,不便于人员进入操作。建议在保证整体美观的同时,也要留足设备操作间的实际所需操作空间。

弱电线槽过饱和。建议单独设置通讯运行商的独立线槽。

住宅、酒店、商业的火灾自动报警系统联网属于一套系统,不利于不同功能区的实际使用,跨区域误报情况较多。建议业主于设计阶段就充分介入,将实际后期功能分区提供给设计单位,以便设计单位能按实际功能区进行报警系统的布置。

建议强、弱电管线避开卫生间、厨房等容易渗水处穿过。

招采阶段

招采阶段应复核相关设备之前项目的实际案例,对参数及要求进行确认,部分案例如下:

DN65丝接阀门质量不好。建议后期项目中DN65规格阀门采用法兰连接型。

某泵业的排水泵返修率高。建议今后项目可选购品质更好的进口水泵。

马桶给水软管更换不便,需拆开马桶,属选型问题。以后选择设备时应参考现场实际安装尺寸进行选型。

某品牌电扶梯故障多,建议后期项目选择品质更好的电扶梯。

门禁系统故障频发,已排除线路问题。建议今后项目选择设备时需参考其已有的实际施工案例。

客房内某品牌音量控制开关为无极调音,损坏率极高。建议后期酒店项目该部分采用质量更好的设备。

施工及调试阶段

施工阶段应复核相关参数,调试阶段应对整个系统进行调试、测试,达到设计及规范要求,部分案例如下:

后期部分机房都增加了空调设备,排水存在问题。建议服务用房应提前考虑空调使用的问题。

排水管道内通出饮料罐及毛巾,前期通球试验不成功。后期项目中,各分项工程应做好技术交底,检测时严格把关。

各类渗水问题比较普遍。建议于设计阶段做好相应区域的排水设计,需考虑二次排水,施工阶段严格按照要求进行施工,发现问题应及时联系各相关单位进行处理。

住宅几部电梯晃动比较厉害,属于电梯施工队的安装技术问题。建议严格审核施工单位资质,参观其已完工项目的质量水平,施工过程中严格按照要求对其进行监督管理。

商业提出强电箱布线混乱,属施工工艺问题。建议提高自身管理队伍的管控水平,全程监督施工单位的施工过程,将此类问题消灭在施工阶段。

电梯、多媒体屏幕质量存在问题,监控设备效果不佳,画面色彩失真,晃动、不清晰。建议今后项目上对这部分施工单位的选择上要严格到位。

各项工程施工前做好交底工作,施工过程中严格把关,检查阶段如发生突发状况(跑、冒、滴、漏等),还应按事先做好的相关之应急预案进行处理,并结合现场实际情况,选择损失最小的解决方案对发生的问题进行处理。
